データセンター用地取得の実務|契約前に確認する6項目と判断条件

データセンター用地取得で契約前に確認したい権利・境界、都市計画、接道・開発許可、災害・造成、土壌、農地・森林規制、土地取引届出を一次情報で整理。取得と開…

データセンター用地の所有権取得と開発可能性を分けて確認する図

データセンター用地の取得では、売買できるかどうかと、計画する施設を建てられるかどうかを分けて判断します。契約前に確かめたいのは、権利・境界、都市計画、接道・開発許可、災害・造成、土壌・土地履歴、農地・森林等の規制と土地取引届出の6項目です。所有権を取得できても、許認可や造成条件が整うとは限りません。

「取得できる土地」と「開発できる土地」は別物

登記事項証明書で所有者を確認し、売主と条件がまとまれば、土地売買の入口には立てます。しかし、登記はデータセンターの建築可能性まで証明するものではありません。用途地域、地区計画、建築基準法上の道路、開発許可、災害危険区域、盛土規制、土壌汚染、農地や森林の規制は、それぞれ別の制度で確認されます。

この違いを曖昧にしたまま価格交渉へ進むと、契約後に「建物用途の判断が想定と違う」「前面道路が建築基準法上の道路ではない」「造成に許可が要る」と分かる余地が残ります。土地の面積が足りていることも、工業系の用途地域に見えることも、それだけでは開発可能性の結論になりません。

用地取得の判断材料は、一枚の地図や一通の証明書ではそろわないのです。

契約前に確認する6項目

6項目は、別々に調べて終わりではありません。一つの結果が、ほかの項目の前提を変えます。たとえば、接道させるために取得範囲を広げれば、土地取引届出の面積や造成範囲も変わります。盛土が増えれば、開発許可や土壌汚染対策法上の形質変更の判定にも影響します。

確認項目 契約前の主な問い 確認先・資料 取得判断への反映
1. 権利・境界 誰から何筆を取得するのか。境界と利用可能面積は一致するか 法務局の登記事項証明書、地図・図面証明書、地積測量図、現地測量 売買対象、追加取得、境界確定条件
2. 都市計画・用途 区域区分、用途地域、特別用途地区、地区計画は何か。予定用途は許容されるか 自治体の都市計画図、計画図書、建築指導窓口 建築用途、規模、高さ、配置の成立性
3. 接道・開発 前面通路は建築基準法上の道路か。造成は開発行為に当たるか 指定道路図、道路台帳、開発許可担当課 出入口、取得範囲、造成・許可工程
4. 災害・造成 法定の災害区域や盛土規制区域に入るか。地形と造成履歴はどうか 自治体指定図書、ハザードマップ、地理院地図、盛土担当課 立地継続、配置変更、追加調査
5. 土壌・履歴 過去に有害物質を扱う施設があったか。形質変更届の対象か 自治体の区域台帳、過去資料、土壌担当課 調査範囲、工期、費用負担条件
6. 農地・森林等/取引届出 農地、地域森林計画対象民有林、埋蔵文化財に該当するか。国土利用計画法の届出が要るか 農業委員会、林務部局、教育委員会、土地取引担当課 転用・許可・調査工程、契約後の届出

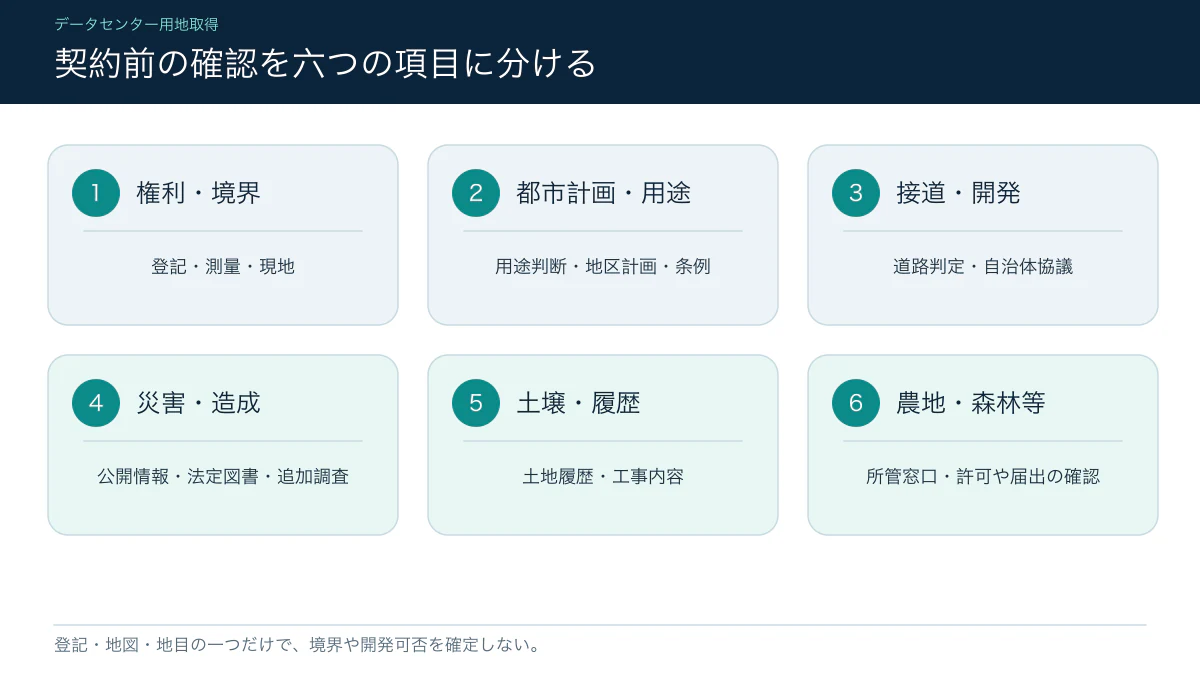

データセンター用地取得前の六項目チェック図

1. 権利と境界――登記面積を有効面積と見なさない

法務局では、土地の登記事項証明書に加え、地図証明書や地積測量図などを取得できます。所有者、担保権その他の登記事項を確かめ、売買対象の筆を特定する最初の資料です。ただし、公に取得できる地図データの中には精度が低い図面も含まれます。最新の地図情報は、法務局の地図証明書等で確認します。

ここで確かめる面積は、登記簿上の地積だけではありません。境界、道路後退が必要となる部分、既存構造物、隣接地との高低差を重ねたときに、計画に使える範囲がどこまで残るかを見ます。複数筆を一体利用するなら、各筆の権利関係と境界確認の進み方もそろえる必要があります。

公図上では接して見える道路と、現地で使える進入口が一致するとは限りません。逆に、現地に舗装された通路があっても、その通路を建築敷地の接道として扱えるとは限らない。権利調査と接道調査を同じ図面上で突き合わせる理由は、そこにあります。

境界が未確定なら、取得そのものを直ちに断念するという意味ではありません。測量の実施主体、確認期限、面積差が出た場合の扱いを契約条件として残す余地があります。具体的な条項は、個別案件を扱う弁護士、司法書士、土地家屋調査士等と調整してください。

2. 都市計画と建物用途――用途地域名だけで決めない

用途地域は13種類あり、地域ごとに建築できる建物の種類が定められます。それでも、用途地域の一覧表だけでは足りません。特別用途地区では自治体条例によって用途制限を強化または緩和でき、地区計画や別の自治体条例も確認する必要があります。

データセンターという名称から、全国共通の建物用途を決め打ちするのも危険です。印西市は2026年4月の公式説明で、現行制度上はデータセンターがオフィスと同様に扱われると説明する一方、地区計画での規制を進めているとしています。これは印西市における説明であって、すべての計画にそのまま当てはまる全国統一の判定ではありません。

予定する建物と設備の内容を示したうえで、建築指導窓口へ用途の判定と適用条件を相談します。施設名だけで結論を求めず、候補地の地番と計画内容を同じ資料に載せます。

工業地域だから大丈夫だろう、という見方は楽です。ただ、土地取得に必要なのは期待ではなく、その地番と計画内容に対する行政確認です。

3. 接道と開発許可――「公道に面する」は回答にならない

都市計画区域等では、建築物の敷地は原則として建築基準法42条の道路に2メートル以上接しなければなりません。42条の道路は原則として幅員4メートル以上ですが、みなし道路や認定・許可の制度があり、自治体条例で大規模建築物に追加の接道条件が置かれることもあります。

道路の所有区分と、建築基準法上の道路種別は別です。横浜市は公式案内で、登記上の公衆用道路や公道であっても、建築基準法上の道路に該当しないものがあると明記しています。横浜市以外の候補地でも、指定道路図、道路台帳、位置指定図など、その自治体が保有する資料と窓口回答で確かめるのが安全です。

造成を伴う計画では、都市計画法上の開発許可も切り離せません。開発行為とは、建築物等の建築を主な目的とする土地の区画形質の変更です。対象面積の基準は、市街化区域、非線引き都市計画区域、準都市計画区域、区域外で異なり、自治体条例による引下げもあります。「3,000平方メートル未満なら不要」と全国一律には扱えません。

市街化調整区域では、許可できる立地類型が限定されます。調整区域内の土地を、価格や広さだけで候補に残すのは早計です。計画する施設が許可可能な類型に該当するか、取得前に開発許可担当課へ持ち込みます。

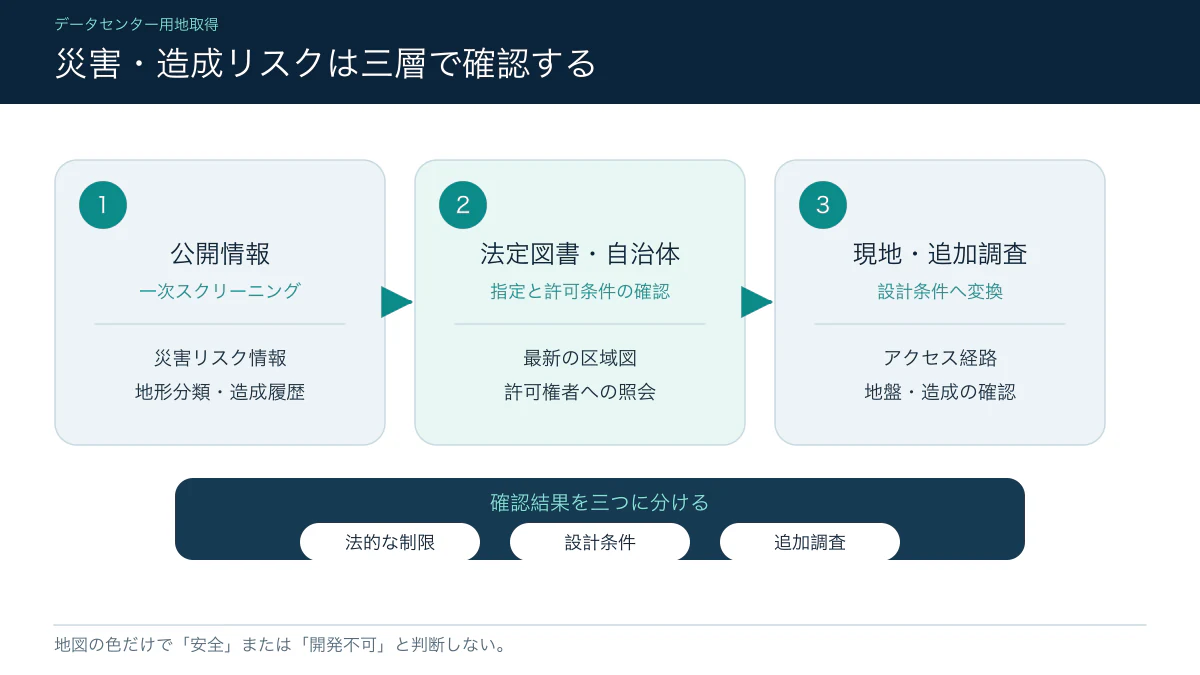

4. 災害リスクと造成履歴――地図の色を結論にしない

国の「重ねるハザードマップ」は、関係機関の災害リスク情報を重ねて見る初期確認に向いています。ただし、掲載情報は水防法に基づいて市町村が作成する水害ハザードマップそのものではなく、整備・更新準備中の地域もあります。国の地図で候補を絞り、自治体の最新図と法定の指定図書へ戻る手順が必要です。

とくに区別したいのが、一般のハザード表示と都市計画法上の災害レッドゾーンです。2022年4月以降、法定の災害レッドゾーン内では、自己業務用施設の開発も原則禁止の対象に加わりました。公開ハザード情報に色が付くことと、法定のレッドゾーンに該当することは同じではありません。区域の種類、境界、例外の扱いは許可権者に確認します。

地理院地図の地形分類では、自然地形・人工地形と、その地形が本来持つ潜在的な災害リスクを確認できます。これは地盤支持力や液状化の発生を確定する資料ではありません。現地測量や地盤調査へ進む前に、追加調査が必要な場所を見つけるための資料です。

大規模盛土造成地マップも読み違えやすい資料です。国土交通省は、掲載箇所を直ちに危険な造成地として示すものではなく、安全性を確認すべき盛土を示すものだと説明しています。掲載の有無だけで採否を決めず、造成時期、設計図書、対策や調査の履歴を自治体に照会します。

盛土規制法は、土地の用途や造成目的にかかわらず規制区域内の一定の盛土等を対象とします。区域境界と許可・届出の要否は、自治体の最新の法定図書で確定させます。

公開情報・法定図書・現地調査で災害と造成リスクを確認する流れ

5. 土壌と土地履歴――区域台帳にないことは「清浄」の証明ではない

土壌汚染対策法4条では、3,000平方メートルまたは一定条件下の900平方メートル以上の土地の形質変更について、着工30日前までの届出が必要です。盛土、舗装の撤去・敷設、地盤改良、杭打ち等も判断対象になり得るため、掘削範囲だけで判定しません。

一方、土地売買そのものが常に法定の土壌調査を発生させるわけではありません。法に基づく主な調査契機は、有害物質使用特定施設の廃止、一定規模以上の形質変更時に都道府県知事等が汚染のおそれを認めた場合、健康被害のおそれがある場合などです。自治体の要措置区域・形質変更時要届出区域の台帳に掲載がなくても、未調査の汚染可能性まで否定できません。

土地の過去利用を資料で追い、施設廃止時の調査履歴を確認します。法の対象外でも自治体条例や追加調査が関係する場合があるため、売主資料だけで閉じず、土壌担当課と専門機関へ確認します。

取得価格が低く見えても、調査や土壌管理の条件が未確定なら比較は終わっていません。価格と同じ表に、調査範囲、届出工程、工事中に土壌が見つかった場合の対応条件を置いて初めて、候補地同士を比べられます。

6. 農地・森林等の規制と土地取引届出――地目と一筆面積に頼らない

農地をデータセンター用地へ転用する場合は、農地転用許可制度の確認が必要です。農地法上の扱いは登記地目だけで決めず、農地の区分、市街化区域、面積、権利形態を農業委員会等へ確認します。転用の可能性と必要期間を確かめないまま、契約後の手続で解決すると見込むべきではありません。

森林では、都道府県の地域森林計画の対象となる民有林かどうかが入口です。データセンター等の通常の開発で、その対象森林における土地の形質変更が1ヘクタールを超える場合、原則として森林法の林地開発許可の対象になります。登記地目が山林かどうかだけでは対象を判定できないため、林務部局へ地番で照会します。保安林は別の規制体系です。

周知の埋蔵文化財包蔵地で土木工事を行う場合には、文化財保護法に基づく事前届出が必要です。民間工事は原則として着工60日前までの届出となり、発掘調査や工程調整が生じ得ます。対象範囲と必要な対応は、所在地の教育委員会へ確認します。

売買契約締結後には、国土利用計画法の届出も確認します。一般の事後届出では、権利取得者である買主が契約締結日から2週間以内に、市街化区域で2,000平方メートル以上、市街化区域以外の都市計画区域で5,000平方メートル以上、都市計画区域外で10,000平方メートル以上の土地取引を届け出ます。

一筆ごとの面積だけを見ると、ここでも判断を誤ります。一連の計画で一体利用する「買いの一団」は、個別契約が基準面積未満でも届出対象になり得ます。進入路などを段階取得する計画では、総取得範囲と一団性を土地取引担当課へ相談します。

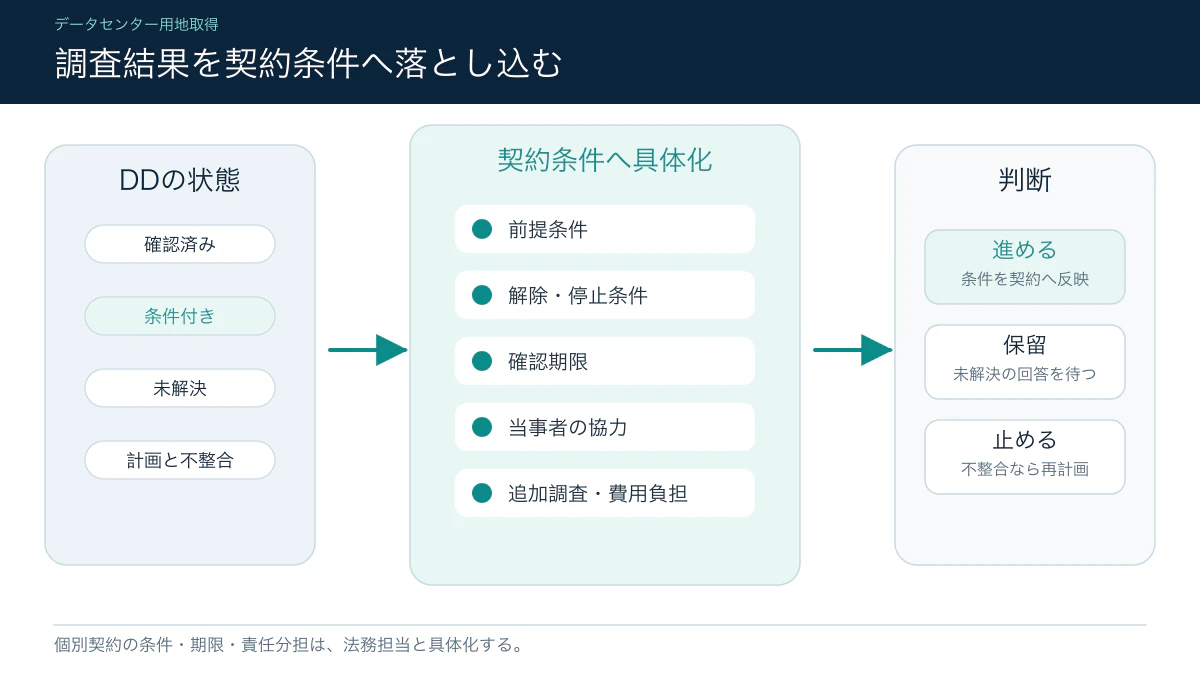

調査結果を契約条件へ落とし込む

6項目を調べると、答えは「問題なし」だけでは終わりません。行政相談中、境界確認待ち、追加調査が必要、許可見込みを判断できない、といった保留が混じります。保留を無理に合格へ変えるのではなく、取得判断の条件として扱います。

調査結果 取得判断での扱い方
公的資料と窓口確認が一致し、計画条件を満たす 取得条件と概略計画を記録して次の判断へ進む
追加測量・調査で確認可能 調査範囲、期限、費用負担、結果不適合時の扱いを定める
行政判断や第三者同意が未確定 解除条件や停止条件を含め、確定前の無条件取得を避ける
法定区域・接道・立地基準と計画が整合しない 配置・規模・取得範囲の変更または候補地除外を検討する

これは契約書のひな型ではありません。個別の権利関係や許認可の見込みを踏まえ、専門家と条項を設計するための整理です。売買価格を確定する前に、未確定事項を誰が、いつ、どの資料で閉じるのかを決めます。

取得を急ぐ場面ほど、土地の魅力は具体的に見え、制約は後回しになりがちです。広さや価格は数字で比較できますが、許認可の見込みは所在地と計画内容を行政に示さなければ固まりません。

データセンター用地取得の成否は、所有権を移せた日ではなく、取得後の計画を現実に進められる条件がそろったかで判断します。

※本稿は2026年8月14日を基準日とする一般的な情報整理であり、個別案件への法的助言や許認可取得の保証ではありません。制度、指定区域、自治体条例、運用は更新されるため、候補地を管轄する自治体、特定行政庁および各分野の専門家へ最新条件をご確認ください。

用地調査の未確定事項を契約条件と判断に反映するフロー

一次出典

用地取得の相談先

GXAI.DEVは、受電可能性・概算工期・工事負担金の見通し整理と用地確保を支援範囲に掲げています。土地の所在地、面積、現況、想定する施設規模が分かる場合は、GXAI.DEVの案件相談フォームからご相談ください。
